數據中心基礎設施的穩定性,往往在負載波動的瞬間見分曉。某電商數據中心上線首日因 UPS 切換延遲導致訂單系統中斷 4 小時,直接損失超 500 萬元;某金融機房夏季高溫時因制冷不均,12 臺服務器同時觸發保護停機 —— 追溯根源,均是假負載測試未觸及核心風險點所致。真正的假負載測試,是用模擬實戰的方式,在 IT 設備上架前暴露系統隱藏的 “短板”,為后續穩定運行筑牢防線。
一、假負載測試的核心目標:突破 “單點達標” 思維
假負載測試的價值,在于跳出 “設備參數合格即系統合格” 的誤區,聚焦三個維度的驗證:
系統協同性
單一設備達標不代表聯動可靠。某項目中,UPS 單獨測試正常,但與柴發聯合運行時頻繁跳閘,經查是柴發輸出電壓波形畸變率超標(THD=6.8%),導致 UPS 整流器誤動作。測試需模擬 “市電 - UPS - 柴發 - 配電 - 制冷” 全鏈路聯動,驗證不同設備間的兼容性。
動態適應性
業務運行中負載始終處于波動狀態(如服務器啟停、流量峰值)。若僅測試 100% 穩態負載,可能遺漏瞬態風險:某云計算中心因未測 “30% 突增至 80% 負載” 場景,上線后配電開關頻繁跳閘。測試需包含負載階躍、突加突卸等動態場景,驗證電壓恢復時間(≤1 秒)、頻率穩定度等指標。
JI限承載度
設計容量不代表實際承載能力。某機房 UPS 標稱支持 100% 負載,實測 80% 負載時出現模塊不均流,若直接上線可能引發過載宕機。測試需在 110%-120% 設計負載下運行 1-2 小時,探底系統臨界崩潰點,同時驗證過載保護是否可靠動作。
二、設備選型:按 “測試場景” 匹配工具
不同類型的假負載設備,適用場景存在顯著差異,選錯設備可能導致測試結果失真:
純阻性負載箱:基礎配電測試專用
功能:驗證配電回路載流量、開關分斷能力(如 1200A 母線能否穩定承載 1000A 負載);
局限:功率因數固定為 1.0,無法模擬服務器的感性負載特性,不可用于 UPS 效率、柴發帶載能力測試。
阻感性負載箱:高等級機房核心工具
核心優勢:功率因數 0.8-1.0 可調,準確模擬服務器、交換機的真實負載特性;
必測場景:
UPS 效率曲線(需覆蓋 0.8/0.9/1.0 三個功率因數);
柴發帶感性負載時的電壓調節能力(偏差需≤±5%);
無功補償裝置的動態響應(避免因功率因數過低被電網罰款)。
液冷假負載系統:高密度機房剛需
適配場景:20kW / 柜以上的 GPU 集群、AI 服務器機房;
關鍵指標:功率密度匹配目標機柜(如 30kW / 柜機房需對應假負載)、流量與冷源偏差≤10%、通過 1.5 倍工作壓力的泄漏測試(避免測試期間漏水)。
三、測試流程:以 “風險地圖” 為導向設計步驟
僵化套用模板會遺漏關鍵風險,需根據機房等級(A 級 / B 級)和業務特性動態調整流程:
階段一:準備期(2-4 周)
方案制定:明確 “可量化的判定標準”,例如 “UPS 切換測試需在 100% 負載下,用示波器測負載端電壓波動≤5%,切換時間≤0ms(在線式)”;
現場勘查:
機械檢查:用扭矩扳手核驗配電柜螺栓力矩(M10 螺栓 25N・m,M12 螺栓 35N・m);
環境驗證:四JI法測接地電阻≤1Ω,跨步電壓≤70V;
負載布置:按實際機柜功率分布模擬(如高功率區放 15kW 負載,低功率區放 5kW),還原真實熱點分布。
階段二:測試期(聚焦動態與聯動)
供配電測試:
負載階躍:從 50% 突增至 100%,測電壓恢復時間≤1 秒;
UPS 并機:100% 負載下各模塊電流偏差≤3%(超 5% 可能燒毀模塊);
柴發帶載:突加 50% 負載時頻率跌落≤5%,3 秒內恢復;
制冷測試:
立體測溫:冷通道 0.3m/1.2m/2.0m 處及熱通道出風口,每 1 分鐘記錄,要求冷通道 1.2m 處溫度 18-24℃,同區域溫差≤2℃;
故障響應:模擬單臺冷機停機,測 5 分鐘內冷通道溫升≤3℃;
聯合測試:模擬 “市電中斷→柴發啟動失敗→UPS 電池放電→負載切除” 故障鏈,驗證應急流程可行性。
階段三:整改期(閉環驗證)
某項目冷通道出現 38℃熱點,初期僅加裝風扇治標,后通過 CFD 模擬發現是風道短路,封堵縫隙后溫差降至 1.5℃。整改需遵循 “根因定位 - 措施制定 - 復測驗證” 閉環,避免表面修復。

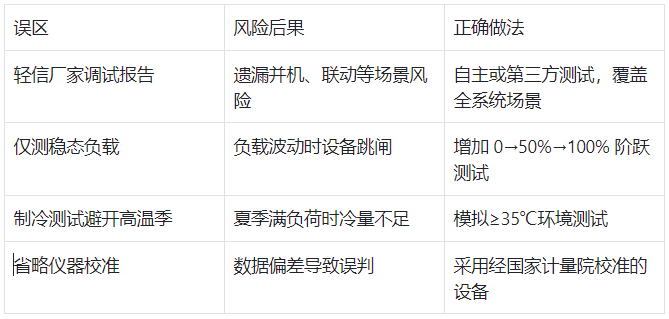

四、常見誤區與規避策略

五、測試報告:從 “參數表” 到 “運維手冊”
報告應包含:
執行摘要:明確測試范圍(如 “4MW 負載下 24 小時連續運行無故障”)、問題數量及整改狀態;
可視化數據:UPS 效率曲線、冷通道溫度熱力圖等;
問題閉環:每項問題需記錄 “描述 - 根因 - 整改措施 - 復測結果”(如 “某機柜電壓偏差 6%→電纜壓接不良→重新壓接→偏差 1.2%”);
標準依據:引用 GB50174-2017、IEC 62040-3 等具體條款,確保合規性。
假負載測試不是額外成本,而是避免損失的 “前置投資”。通過科學選型、風險導向的流程設計和閉環整改,才能讓數據中心在真實業務壓力下保持穩定運行 —— 這既是對基礎設施的負責,更是對業務連續性的保障。
